            | 福島第一原子力発電所6号機原子炉格納容器漏えい率検査 工程表(実績) |
            |
 |


            | 検査結果および実施内容 |

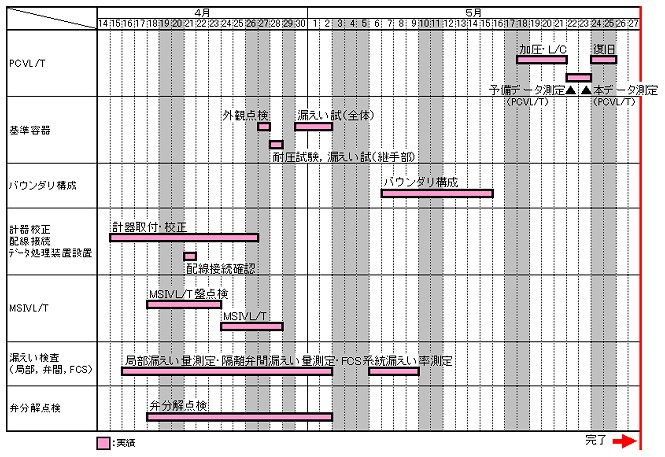

            | 主要工程 | 完了月日 | 進捗状況 |
            | PCVL/T | 5月23日 5月22日
 | 本データ測定終了 予備データ測定終了
 |
            | 基準容器 | 5月 2日 4月28日
 4月27日
 | 漏えい試験(全体)終了 耐圧試験終了,漏えい試験(継手部)終了
 外観点検終了
 |
            | バウンダリ構成 | 5月15日 | バウンダリ構成終了 |
            | 計器校正、配線接続、データ処理装置設置 | 4月21日 4月26日
 4月25日
 | 配線導通検査終了 温度検出器他計器校正終了
 計器取付位置確認検査終了
 |
            | MSIVL/T | 4月28日 | 漏えい検査終了 |
            | 局部漏えい検査 弁間漏えい検査
 FCS漏えい検査
 | 5月 8日 5月 8日
 4月28日
 | 漏えい検査終了 漏えい検査終了
 漏えい検査終了

 |
            | 弁分解点検 | 5月 2日 | 分解点検終了
 |

 |  |
