2018年5月14日
東京電力ホールディングス株式会社
福島第一廃炉推進カンパニー

福島第一原子力発電所の状況について、以下のとおりお知らせいたします。

下線部が新規事項)

【継続実施中の主な作業】
<1~3号機使用済燃料プールからの燃料取り出し>
・2017年1月17日、3号機の燃料取り出し用カバー等の設置作業を開始し、8組からなるドーム屋根の吊り上げ作業を7月31日~2018年2月21日にかけて実施。
・2018年4月16日、2号機の燃料取り出しに向けて、オペフロ内の線量・ダスト濃度測定等の調査のため、オペフロ内へアクセスする開口の設置作業を前室内で開始。
<処理水貯留タンク>
・2015年5月27日、フランジボルト締めタイプの貯留タンクの解体開始。

【サブドレン他水処理施設の状況】
サブドレン他水処理施設の状況

【構内および海洋のサンプリング調査の状況】

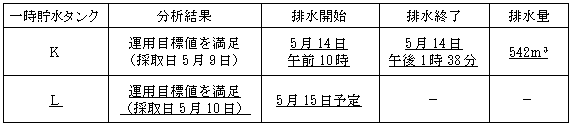

・海水(港湾内、港湾外近傍、1~4号機取水口内)、地下水(1~4号機護岸、H4・H6タンクエリア周辺、地下貯水槽周辺、地下水バイパス)、排水路等の水質調査を実施した結果、至近の分析値と比較して有意な変動はなし。

※サンプリング結果の詳細については当社ホームページをご参照ください。
<福島第一原子力発電所周辺の放射性物質の分析結果>
http://www.tepco.co.jp/decommision/planaction/monitoring/index-j.html

<福島第一原子力発電所における日々の放射性物質の分析結果>
http://www.tepco.co.jp/decommision/planaction/monitoring2/index-j.html

【原子炉および使用済燃料プールの冷却状況】
<原子炉>
・1~3号機原子炉への注水を継続中(各号機ともに冷温停止状態を継続中)。
・3号機原子炉注水設備の給水系配管については、原子炉注水設備の信頼性向上対策として、給水系ラインの改造工事を行う。
このため、5月10日午前10時40分から6月6日まで、原子炉注水を炉心スプレイ系(以下、「CS系」という)による単独注水に変更。
  給水系原子炉注水量:1.5m3/h→0m3/h
  CS系原子炉注水量  :1.5m3/h→3.0m3/h
なお、CS系による単独注水については、事前に実施した単独注水試験の結果、原子炉の冷却状態に異常がないことを確認。

<使用済燃料プール>
・1,2,3,5,6号機使用済燃料プールを冷却中(4号機は燃料取り出し済み)。

【1~6号機の状況】
※プラント関連パラメータ等の詳細については当社ホームページをご参照ください。
<水位・圧力・温度など>
http://www.tepco.co.jp/nu/fukushima-np/f1/pla/index-j.html
