山梨エリア お申込みから送電までの所要期間
お申込み地域一覧
お申込み受付から送電までの所要期間をご確認ください。
下記の表に記載されているサービス対象の市区町村よりお申込み地域をご確認いただき、以下の「地域別のお申込みから送電までの所要期間」から対象地域を選択ください。
お申込み地域 | サービス対象の市区町村 |
---|---|
甲府地域 | 甲府市、山梨市、甲斐市、笛吹市、甲州市、韮崎市、北杜市、南アルプス市、中央市、中巨摩郡昭和町、西八代郡市川三郷町、南巨摩郡早川町・身延町(中之倉の一部を除く)・南部町・富士川町 |
大月地域 | 都留市、大月市、上野原市、北都留郡小菅村・丹波山村、富士吉田市、南都留郡道志村(月夜野を除く)・西桂町・忍野村・山中湖村・鳴沢村・富士河口湖町、南巨摩郡身延町(中之倉の一部)、神奈川県相模原市緑区(小淵、佐野川の一部) |
地域別のお申込みから送電までの所要期間
お申込みの対象地域をタブから選択し、所要工程期間をご確認ください。
山梨総支社(甲府地域)
サービス対象地域 | 甲府市、山梨市、甲斐市、笛吹市、甲州市、韮崎市、北杜市、南アルプス市、中央市、中巨摩郡昭和町、西八代郡市川三郷町、南巨摩郡早川町・身延町(中之倉の一部を除く)・南部町・富士川町 |
---|
低圧 | 高圧 |
低圧
架空線供給
- 期間は目安であり、混雑状況などにより延びることがあります。
- 引込線工事の期間については地域事情によって異なります。詳細は「供給工事状況見える化」にてご確認ください。

- 申請が必要な場合は<占用申請期間>を加えた期間が必要となります。

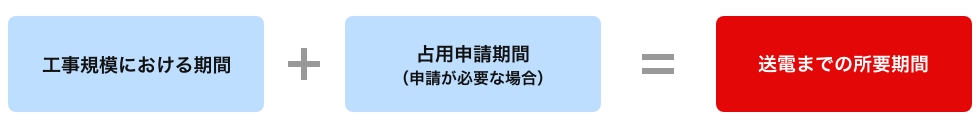

工事規模における期間
引込線工事 | 3~5週間程度 |
---|---|
低・高圧本線工事 | 4ヶ月程度 |
変圧器工事 | 4ヶ月程度 |
電柱工事 | 5ヶ月程度 |
占用申請期間
国道 | 4ヶ月程度 |
---|---|
都県道 | 4ヶ月程度 |
市町村区道 | 4ヶ月程度 |
一級河川 | 4ヶ月程度 |
その他官公有地等 | 4ヶ月程度 |
地中線供給
お申込みから送電までの所要期間は下記の通り、掘削箇所によって異なります。
国道 | 10ヶ月程度 |
---|---|
都県道 | 10ヶ月程度 |
市町村区道 | 9ヶ月程度 |
河川 | 13ヶ月程度 |
留意事項
- ※
天候、地域事情(駅前・鉄道沿い)、時期(お盆・年末年始等)、地下埋没物の施設状況、道路使用許可条件などにより、上記の所要期間に加えて、お時間をいただく場合があります。
- ※
設計内容や電柱本数によってお時間をいただく場合があります。
- ※
供給方法(架空・地中)や供給ルートのご相談については、お申込み前に事前協議をお願いいたします。
高圧
架空線供給
お申込みから送電までの所要期間は下記のとおり、工事規模によって異なります。
各種申請が必要な場合は、<占用申請期間>を加算した期間が所要期間となります。
工事規模における期間
引込線工事 | 4ヶ月程度 |
---|---|
電柱工事 | 5ヶ月程度 |
占用申請期間
国道 | 4ヶ月程度 |
---|---|
都県道 | 4ヶ月程度 |
市町村区道 | 4ヶ月程度 |
一級河川 | 4ヶ月程度 |
その他官公有地等 | 4ヶ月程度 |
地中線供給
お申込みから送電までの所要期間は下記の通り、掘削箇所によって異なります。
国道 | 10ヶ月程度 |
---|---|
都県道 | 10ヶ月程度 |
市町村区道 | 9ヶ月程度 |
河川 | 13ヶ月程度 |
留意事項
- ※
天候、地域事情(駅前・鉄道沿い)、時期(お盆・年末年始等)、地下埋没物の施設状況、道路使用許可条件などにより、上記の所要期間に加えて、お時間をいただく場合があります。
- ※
設計内容や電柱本数によってお時間をいただく場合があります。
- ※
供給方法(架空・地中)や供給ルートのご相談については、お申込み前に事前協議をお願いいたします。
山梨総支社(大月地域)
サービス対象地域 | 都留市、大月市、上野原市、北都留郡小菅村・丹波山村、富士吉田市、南都留郡道志村(月夜野を除く)・西桂町・忍野村・山中湖村・鳴沢村・富士河口湖町、南巨摩郡身延町(中之倉の一部)、神奈川県相模原市緑区(小淵、佐野川の一部) |
---|
低圧 | 高圧 |
低圧
架空線供給
- 期間は目安であり、混雑状況などにより延びることがあります。
- 引込線工事の期間については地域事情によって異なります。詳細は「供給工事状況見える化」にてご確認ください。
- 申請が必要な場合は<占用申請期間>を加えた期間が必要となります。
工事規模における期間
引込線工事 | 4~5週間程度 |
---|---|
低・高圧本線工事 | 4ヶ月程度 |
変圧器工事 | 5ヶ月程度 |
電柱工事 | 5ヶ月程度 |
占用申請期間
国道 | 5ヶ月程度 |
---|---|
都県道 | 5ヶ月程度 |
市町村区道 | 5ヶ月程度 |
一級河川 | 4ヶ月程度 |
その他官公有地等 | 6ヶ月程度 |
地中線供給
お申込みから送電までの所要期間は下記の通り、掘削箇所によって異なります。
国道 | 9ヶ月程度 |
---|---|
都県道 | 9ヶ月程度 |
市町村区道 | 9ヶ月程度 |
河川 | 13ヶ月程度 |
留意事項
- ※
天候、地域事情(駅前・鉄道沿い)、時期(お盆・年末年始等)、地下埋没物の施設状況、道路使用許可条件などにより、上記の所要期間に加えて、お時間をいただく場合があります。
- ※
設計内容や電柱本数によってお時間をいただく場合があります。
- ※
供給方法(架空・地中)や供給ルートのご相談については、お申込み前に事前協議をお願いいたします。
高圧
架空線供給
お申込みから送電までの所要期間は下記のとおり、工事規模によって異なります。
各種申請が必要な場合は、<占用申請期間>を加算した期間が所要期間となります。
工事規模における期間
引込線工事 | 4ヶ月程度 |
---|---|
電柱工事 | 5ヶ月程度 |
占用申請期間
国道 | 5ヶ月程度 |
---|---|
都県道 | 5ヶ月程度 |
市町村区道 | 5ヶ月程度 |
一級河川 | 4ヶ月程度 |
その他官公有地等 | 6ヶ月程度 |
地中線供給
お申込みから送電までの所要期間は下記の通り、掘削箇所によって異なります。
国道 | 9ヶ月程度 |
---|---|
都県道 | 9ヶ月程度 |
市町村区道 | 9ヶ月程度 |
河川 | 13ヶ月程度 |
留意事項
- ※
天候、地域事情(駅前・鉄道沿い)、時期(お盆・年末年始等)、地下埋没物の施設状況、道路使用許可条件などにより、上記の所要期間に加えて、お時間をいただく場合があります。
- ※
設計内容や電柱本数によってお時間をいただく場合があります。
- ※
供給方法(架空・地中)や供給ルートのご相談については、お申込み前に事前協議をお願いいたします。
